機械纏繞型玻璃鋼化糞池
開挖回填施工及後期使用注意事項
一、放線挖槽坑

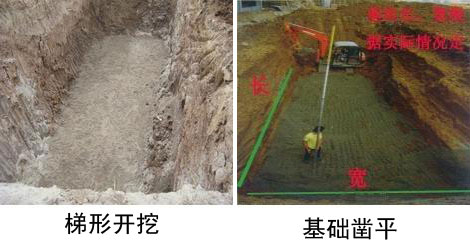

用戶根據工程設計圖紙中地埋儲罐安裝位置,安裝標高和連接井位置進行放線開挖基槽,開挖基槽時,如有地下水,且地下水位較高時,可采用井點降水或挖集水坑直排,玻璃鋼罐體要設置在堅實,均勻的地基上,設備四周各需放寬600mm以上(不含土方放坡),並盡量保證幹槽施工。基坑深度與罐體進出水管道標高應考慮設備注水後的自然沉降。
二、基底墊層處理
設備基礎一般采用素土夯實,然後填200 mm細沙推平。在同一埋設區段內,遇到地基土壤剛度相差較大,應采取換填墊層或其他措施減少罐體差異沉降。如地下土層過於鬆軟要將坑底注300 mm以上混凝土後鋪墊15-20cm沙墊層。

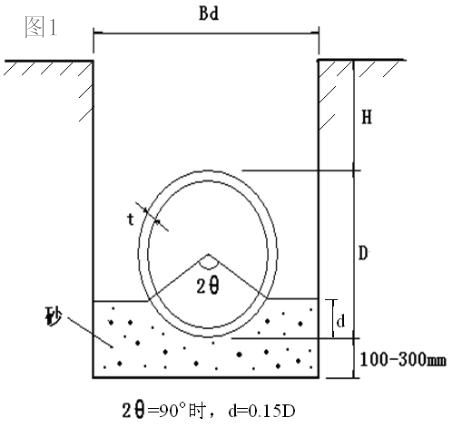

三、設備就位,罐體基礎支撐按圖一處理 標注出圖1中所有字母所示尺寸
玻璃鋼地埋儲罐就位,應注意基礎鑿平,檢驗平整度。罐體土弧基礎支撐角不小於90°,罐體土弧基礎支撐範圍內罐體腋角部位要采用細沙或中砂填充密實,與罐壁緊密接觸,不得用土或其他材料填充。地埋儲罐頂部回填沙同基礎做法。(例如100立方:D=3100mm,d=500mm,Bd=5000mm(T型開挖,適當放坡,底部寬度不得小於4000mm),H=覆土深度,根據現場實際情況。
四、灌水沉降、分層回填
設備就位後平穩放置罐體,回填土方應采取先回填罐體腋角夾角及罐體四周兩側穩定夯實,土方穩定罐體後注水保平穩沉降。回填土方要進行篩選無尖角石塊及建築垃圾。土方回填杜絕鉤機、鏟車高空拋擲土方渣土從罐體上部重力衝擊回填,罐體注水應與分層回填夯實土方同步,且灌水注入口不得單獨從罐體進水口、出水口或清掏口單獨注水,應從兩處清掏孔同步進水,保證地埋儲罐內部進水水壓平衡。灌水沉降後按圖紙標高連接外網管道並保證密封處理,灌水量分時段注入,總水量不低於設備容積的2/3以保障罐體與承重地基平穩沉降。在雨季施工時,要有排水措施,防止基坑積水及邊坡坍塌,同時將罐體內注水防止漂移而造成位移。
五、罐體檢查井施工

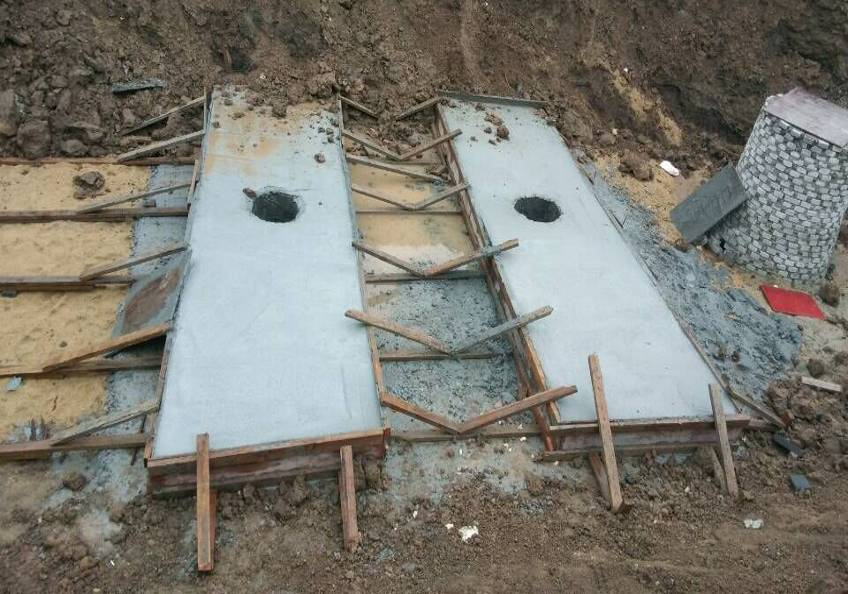

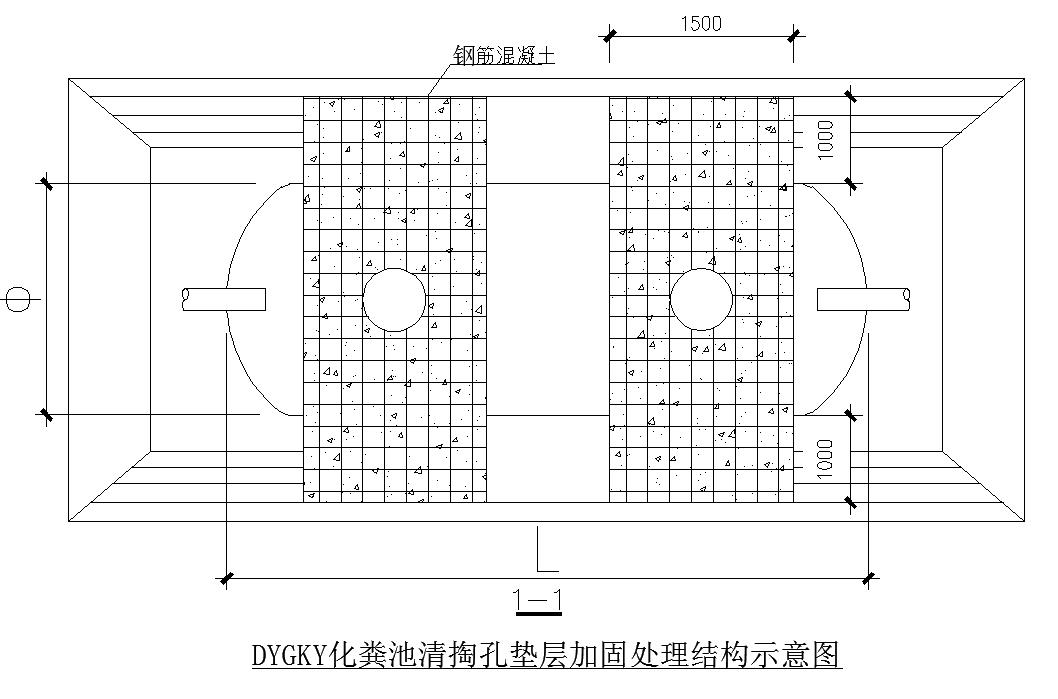

磚砌或混凝土檢查井不得直接接觸罐體要在罐體頂部墊沙300 mm左右並做水泥基礎,並按下圖示意紮鋼網(1500mm+大於罐體直徑外側各1米)混凝土基礎處理後再砌築井筒。
特殊設備加強型承壓(如後期過車或地埋儲罐覆土深度達到1.5米以上)要選用加強型並進行加固處理。

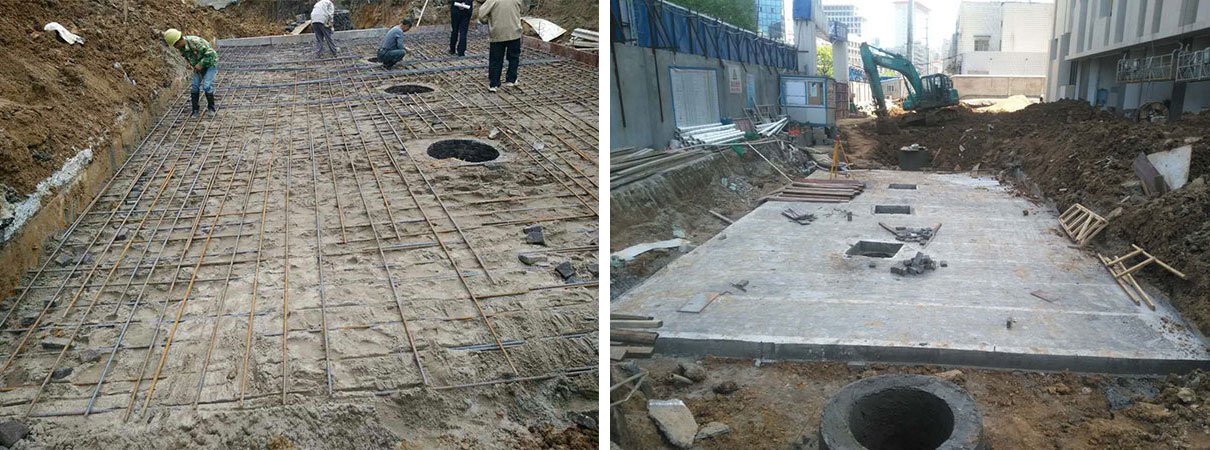

應在設備頂部覆土500-800mm後並待土層沉降好以後,按下圖進行鋼筋混凝土施工。設備施工完後,地埋儲罐頂部未完全回填及做好路麵的嚴禁機動車通過。若置於道路地段,如有8-20噸車輛通過的應用應用Φ14,螺紋鋼筋間距200×200mm鋪設,采用標號C30混凝土,澆築混凝土厚度不小於150mm。若有20-40噸以下車輛通過的,應用Φ20-25螺紋鋼筋間距150×150mm雙層雙向鋪設,采用標號C30混凝土,澆築混凝土厚度不小於250mm。若有40噸以上車輛通過的,,應用Φ20-25螺紋鋼筋間距150×150mm雙層雙向鋪設,采用標號C30混凝土,澆築混凝土厚度不小於350mm。
六、成品保護措施
產品回填及安裝過程中,安裝回填施工中要做好安全防護,防止地埋儲罐清掏孔隱患產生,並做好隔離警示措施,挖機不得直接作用於罐體上;回填土方時,挖機、裝載機均不得高空拋擲傾倒土方渣土,防止罐體在未注水與兩側土方未分層回填夯實到罐體上部全部覆蓋時,受高空拋擲土方衝擊受損變形影響罐體使用安全壽命;產品若安裝於消防通道路麵下,需方要選型加強型罐體,並按40噸以上車輛通過的做法處理地埋儲罐頂部再施工其它工序。
七、後期使用注意事項
地埋儲罐後期使用中要根據地埋儲罐使用狀況定期清掏,地埋儲罐清掏孔上方不得有易燃易爆隱患產生,並就近安裝醒目警示標語提醒,保證後期地埋儲罐使用安全。
特殊說明:

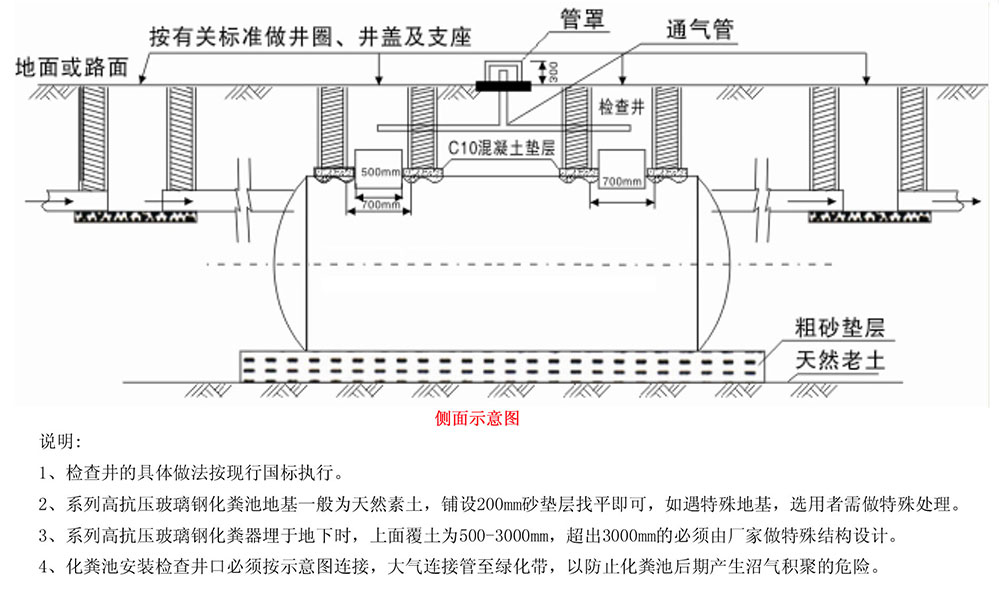

1、地埋儲罐檢查井口施工要連接通氣管,通氣管應設管罩。通氣管施工參照示意圖二,通氣管引至綠化帶或與大樓雨水通氣管連通,以防止地埋儲罐罐體內後期產生沼氣積聚及大市政排水時產生虹吸負壓吸癟或損傷罐體的危險。
2、地埋儲罐施工中應注意基坑四周設置安全隔離標識,檢查井孔應采取臨時封閉,以免造成人員掉入地埋儲罐內傷亡。後期投入使用中杜絕在地埋儲罐周圍燃放煙炮或進行易燃物作業,檢查井口局部不得停放車輛,以免車輛點火助燃沼氣產生危險,地埋儲罐投入使用後要定期清掏。
玻璃鋼地埋儲罐安裝示意圖
單體安裝:
news information
2024-08
PVC管作為一種常見的塑料管材,因其耐腐蝕、輕便、易安裝等優點,被廣泛應用於給排水、通風、電線管等領域。然而,市場上PVC管品牌眾多,質量參差不齊,如何在眾多品牌中選擇合適的PVC管呢?宜昌PVC管廠家為您支招。我們要關注PVC管的材質。質優的PVC管應采用符合國家標準的PVC樹脂為主要原料,同時加入適量的添加劑,以保證管材的性能。避免選擇那些使用劣質原料或非法添加劑生產的PVC管,以免影響使用效果和身體健康。 ...
2024-07
宜昌HDPE雙壁波紋管作為現代城市建設和基礎設施中的重要材料,因其優良的耐腐蝕性、高強度、輕量化及良好的柔韌性,被廣泛應用於排水、排汙、農田灌溉及通信工程等領域。然而,為了確保其長期正常運行,定期的維護與保養顯得尤為重要。首先,定期檢查是保養工作的基礎。應定期檢查管道表麵是否有損壞、磨損或裂紋,特別是在管道連接處。同時,需檢查管道周圍是否有滲漏的水,一旦發現滲漏,應及時修複,防止問題擴大。此外...
2024-06
宜昌pvc管,即聚氯乙烯管,是建築和工業領域中常用的管材之一。它的出現,為現代建築提供了一種輕便、耐腐蝕、易安裝的材料選擇。雖然它看似普通,但其應用範圍之廣和實際作用之大,不容小覷。pvc管的主要原料是聚氯乙烯樹脂,通過添加穩定劑、潤滑劑等輔助材料,經過高溫和高壓的處理,形成硬質或軟質的管材。硬pvc管具有良好的抗壓性能,常用於供水係統、排水管道、電線電纜保護管等;而軟pvc管則更加靈活,適用於製作軟...
2024-04
宜昌PVC排水管,以其優異的性能和廣泛的應用領域,成為現代工程建設中不可或缺的一部分。這種輕便、耐用且安裝簡便的管材,在各類工程項目中發揮著重要作用。首先,PVC排水管在建築工程項目中有著廣泛的應用。無論是住宅、商業建築還是公共設施,排水係統都是必不可少的。其憑借耐腐蝕、耐磨損的特性,能夠確保排水係統的長期穩定運行。同時,其輕便的材質和靈活的連接方式,使得施工過程更加效率便捷。其次,在園林景...
